Cómo construir un circuito de cuerdas altas: Guía completa
Construir un circuito de cuerdas altas es una inversión importante que transforma espacios no utilizados o bóvedas forestales en destinos de aventura de alta rentabilidad. Ya sea que esté desarrollando un parque de cuerdas independiente o integrando una atracción en un centro de entretenimiento familiar existente, el viaje desde el concepto hasta el día de la inauguración requiere una planificación rigurosa. Esta guía cubre las fases esenciales de la construcción de un circuito de cuerdas: desde el cálculo de su huella espacial y la realización de estudios de viabilidad, hasta la comprensión de las normas de seguridad y la selección de constructores profesionales.
Conclusiones clave
- Planificación de la huella: Las estructuras independientes estándar requieren de 315 m² a 800 m², dependiendo del diseño y la capacidad de rendimiento.
- Árbol vs. Poste: Las estructuras de postes ofrecen costos de mantenimiento a largo plazo (OPEX) drásticamente más bajos frente a la construcción en árboles vivos.
- Cumplimiento normativo: Toda la construcción debe adherirse estrictamente a la normativa europea EN 15567 en cuanto a diseño, seguridad y operación.
- Planificación maestra: Considere la infraestructura logística desde el inicio, incluyendo 25 m² por vehículo para estacionamiento y áreas de hostelería (F&B).
Entendiendo los tipos de circuitos de cuerdas
Los circuitos de cuerdas no solo se categorizan por su altura, sino por el sistema estructural que los soporta. La elección entre utilizar un dosel forestal existente o erigir postes artificiales independientes dicta el diseño final, la capacidad de visitantes y los requisitos espaciales.
Selección de ubicación y viabilidad del circuito

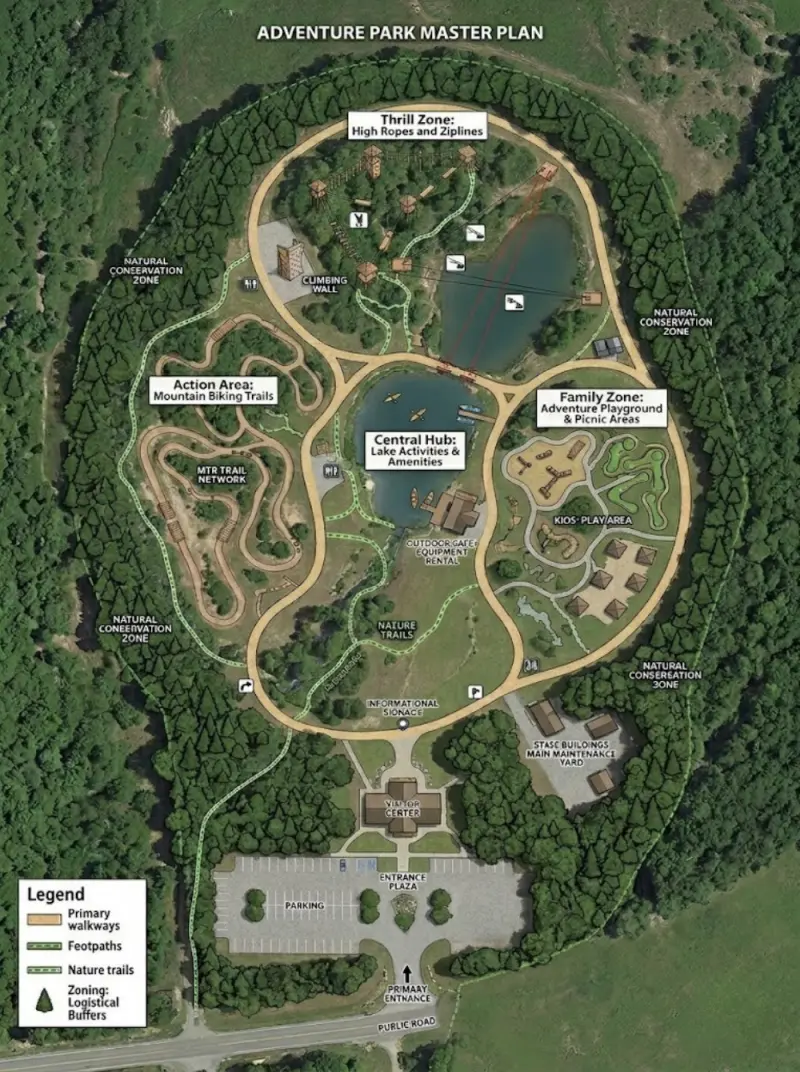

Antes de mover tierra o encargar materiales, los constructores profesionales de circuitos de cuerdas comienzan con un plan maestro y un estudio de viabilidad. La selección del sitio rige los límites físicos de su atracción y dicta elementos operativos críticos como el flujo de invitados, las zonas de seguridad y los centros de ingresos secundarios.
Estándares de seguridad, normativas y certificaciones
En el sector del ocio de aventura, la seguridad no es negociable. La construcción de circuitos de cuerdas en Europa, así como en mercados internacionales que adoptan estándares de la UE, debe cumplir rigurosamente con la norma EN 15567 (Norma Europea de Circuitos de Cuerdas), dividida en dos partes distintas:
Diseño y distribución de un circuito de cuerdas altas
Su espacio disponible y el volumen de visitantes objetivo dictan directamente el diseño arquitectónico de las estructuras de escalada. El diseño moderno de cuerdas altas se centra fuertemente en la densidad: apilando múltiples niveles de juegos en una sola matriz de postes para maximizar el ROI por metro cuadrado.
Al tener en cuenta los senderos, los búferes logísticos y las áreas de llegada, un parque de "Categoría A" de entrada (con un objetivo de 60 visitantes/día) requiere un área total estimada de aproximadamente 1.320 m² a 2.190 m². Un parque de "Categoría C" (con un objetivo de 300 visitantes/día) con una Tirolina tipo montaña rusa (ZipCoaster), zonas de juego con redes y elementos de cuerdas avanzados, se expande de 7.700 m² a 12.360 m².
Materiales y fases de instalación del circuito
La instalación de un circuito de cuerdas utiliza componentes industriales altamente especializados. Las construcciones de grado comercial no usan materiales estándar de ferretería; cada elemento está clasificado para soportar cargas extremas y una exposición ambiental prolongada.
Una construcción profesional se carga intensamente en las fases iniciales. Para cuando la maquinaria llega a su sitio, el 70% del trabajo del proyecto —ingeniería, procesamiento de materiales y preensamblaje de obstáculos— ya se ha completado en los talleres de producción.
Movimientos de tierra y cimentaciones
La preparación del sitio comienza con la pavimentación, las bases estructurales y la entrega de postes. Para los circuitos independientes, se vierten enormes anclajes de tierra y bases de hormigón de acuerdo con los cálculos de ingeniería para soportar el viento y las cargas dinámicas.
Montaje estructural primario
Se levantan los postes con grúas o se montan los soportes de los árboles. Los principales cables de acero portadores de carga (líneas de vida y líneas de caminata) se ensartan y tensan según las especificaciones exactas de la EN 15567.
Instalación de obstáculos y aseguramiento
Los juegos y plataformas preensamblados se elevan y aseguran. Simultáneamente, el cable de seguridad de aseguramiento continuo se enrosca a través del circuito, garantizando que los invitados tengan una conexión de seguridad ininterrumpida.
Pruebas, inspección y entrega
Antes de que se permita la entrada de invitados al circuito, se realiza una inspección de certificación de Tipo A independiente. Una vez aprobada, comienza la formación de los operadores, haciendo la transición del parque de sitio de construcción a negocio activo.
Selección de proveedores y mantenimiento a largo plazo
Construir un parque de aventura no es un trabajo estándar de paisajismo o ingeniería civil. Los contratistas generales carecen de la experiencia especializada para tensar cables dinámicos de seguridad o integrar sistemas de aseguramiento continuo de manera efectiva.
Al evaluar a los constructores de circuitos de cuerdas, exija pruebas de:
- Capacidad llave en mano: ¿Pueden gestionar el proyecto desde el concepto y los planos hasta la certificación final y la formación del personal?
- Cumplimiento de normativas: ¿Garantizan que sus construcciones pasarán las inspecciones independientes EN 15567 en el primer intento?
- Alcance de la planificación maestra: Un constructor premium evalúa su caso de negocio y la infraestructura de estacionamiento, no solo la madera y el acero.
Mantenimiento y controles de seguridad en curso
La construcción es solo la fase uno. Proteger su inversión requiere una gestión estructurada del ciclo de vida. A medida que los operadores asumen la gestión diaria del parque, el enfoque de mantenimiento pasa de la verificación de construcción a la supervisión del desgaste.
